R - czekam na dekarzy - lis 2014

Blog:  krab-neo
Data dodania: 2015-08-20
wyślij wiadomość

Murarze rozszalowali oczywiście strop, zrobili dodatkowe betonowe "poduszki" na środkowe belki poziome na których opierają się krokwie. Podnieśli niektóre okna tak jak chciałem i zmniejszyli przejście z kuchni do pokoju. Potem ostatecznie się pożegnali. Puszczać ich nie chciałem :)

......

A jak śnieg spadnie na Wszystkich Świętych?? Ratunku.

Szybciej przyjeżdzajcie Skarby moje i właźcie na dach!

Szykuję się do zimy. Robię generalne porządki.

Deski i stemple ładnie poukładali murarze w pokoju dziennym.

Ja zniosłem pustaki, uporządkowałem blaszaka, zabrałem się za zabijanie okien dechami, zrobiłem tymczasowe drzwi na zimę...

blog budowlany - mojabudowa.pl


Kwiatki zwiędły...

blog budowlany - mojabudowa.pl

blog budowlany - mojabudowa.pl

O! Tu nie ma ściany między pokojem dziennym a dodatkowym pokojem na parterze.blog budowlany - mojabudowa.pl

blog budowlany - mojabudowa.pl

Kuchnia :)
blog budowlany - mojabudowa.pl

Schowek na szczotki z wejściem od spocznika:

blog budowlany - mojabudowa.pl


R - kończenie szczytówek, kominy - 20paź2014

Blog:  krab-neo
Data dodania: 2015-08-20
wyślij wiadomość

Za 3 dni wpadli ulubieńcy murarze. Domurowali ściany szczytowe, wykończyli pięknie kominy.

Uwaga na kominy: co osoba to opinia.

Kierownik budowy, że absolutnie pełny klinkier. Bo inaczej woda sobie migruje zaprawą, trafia w dziurki i tymi dziurkami w klinkierze już ciurka do wszystkich niższych kondygnacji.

Wykonawcy, że 2-3 warstwy pełnego i potem dziurawy bo robią porządnie. Każda warstwa klinkieru ma pełna porządną warstwę zaprawy i nic nie ciurka. Jak bardzo chce to dla nich nie róznica, ale oszczędność dla mnie spora.

Jeden znajomy ma pełen klinkier, drugi ma 1 warstwę :)

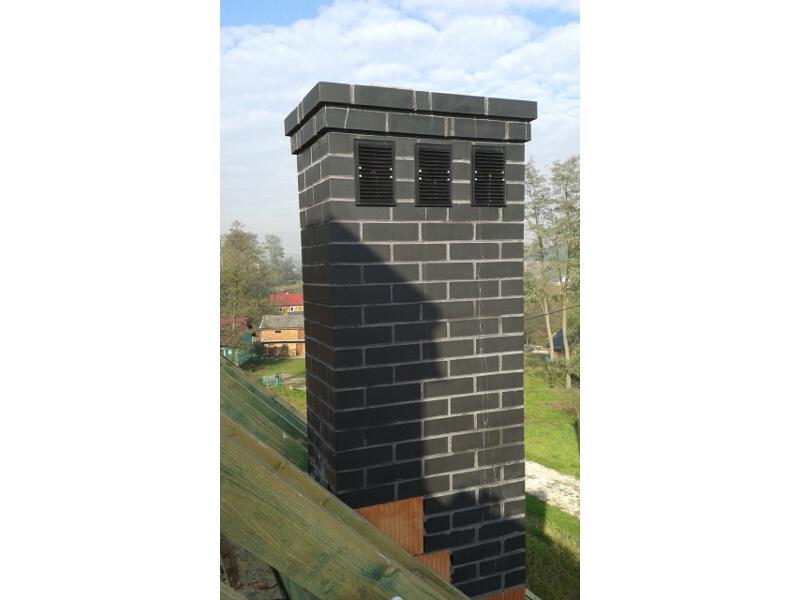

Wygrali wykonawcy. Mam 3 warstwy pełnego klinkieru.

----------------

BTW: Wykonawcy wygrali też z Kier.bud podczas innego kominowego starcia:

Kształtka wentylacyjna + rura nierdzewka do kotła gazowego wystawione przez Wykonawca, koszt 7 stów,

vs.

Schiedel Avant wystawione przez Kierownik Budowy, koszt 4 tysie.

---------------

Wybacz Panie kochany Kierowniku Budowy jeśli to czytasz. W innych sytuacjach nie raz uratowałeś mi 4 litery. Decyzję podjąłem z pełną (mam nadzieję) świadomością wad/zalet i ryzyka :)


To teraz zdjęcia moich cudów:blog budowlany - mojabudowa.pl

blog budowlany - mojabudowa.pl

blog budowlany - mojabudowa.pl


R - więźba - 10paź2014

Blog:  krab-neo
Data dodania: 2015-08-20
wyślij wiadomość

Po 3 dniach robót na pięterku nastąpiło oczekiwanie na cieśli. Ekipa polecona przez murarzy. Wpadli po 5 dniach i siedzieli 2,5 dnia. Na dekarzy będę czekał aż do listopada...

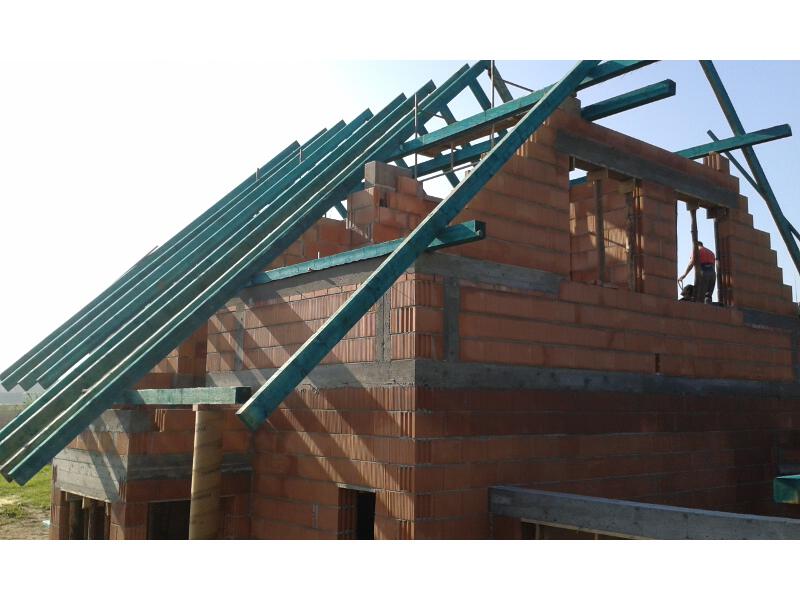

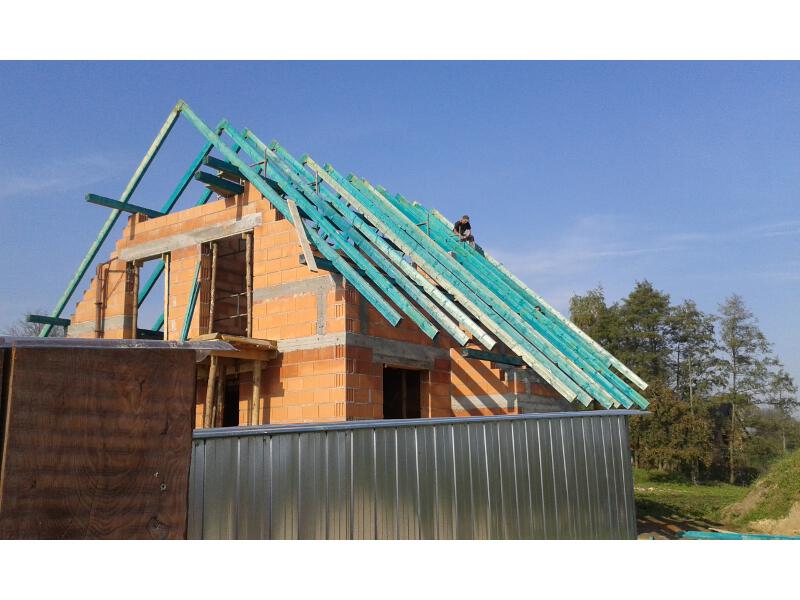

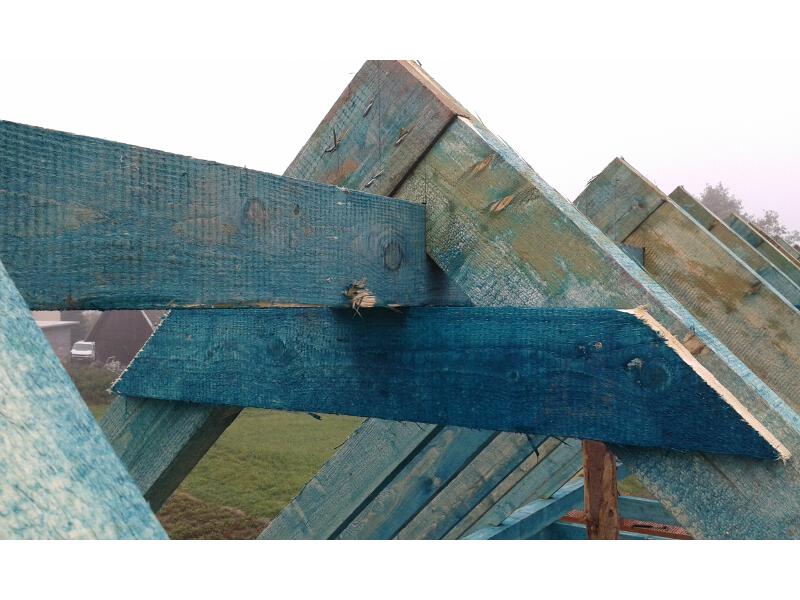

Efekt ich prac poniżej. Jak widać wreszcie wyszło słonko :)

blog budowlany - mojabudowa.pl

blog budowlany - mojabudowa.pl

blog budowlany - mojabudowa.pl

blog budowlany - mojabudowa.pl

Trochę im dogryzę :). Ostatecznie było śmiesznie, ale po drodze mnie wystraszyli. Otóż. Daję Misiowi od wycen zestawienie materiałowe na więźbę z projektu. Jak wół mi tam stoi 6kubików więźba i 3kubiki łaty i kontrłaty (deskowania nie będzie). Miś zamawia w tartaku u siebie po jakieś 730zł/kubik impregnowane i mówi mi, że to będzie około 13 tysi i żebym akceptował. Zimnym potem mnie oblało? Ale jak 13? 7,5 maks. Jaj sobie ze mnie nie róbcie... Fakt, że zamieniliśmy wymiary z 6x18 na 8x18, ale to nie aż taka różnica...

Zrzuca odpowiedzialność, mówi, że liczyła to pani w tartaku. Karzę mu dać do niej numer. Dzwonię. Mówi tak jak on. Proszę, żeby czytała, co jej podał. Lecimy po wierszach tabelki i co?

Ja dałem misiowi:

co        jakie    m    szt

Krokiew 8x18 9,35 6

A miś dał pani:

Krokiew 8x18 9,3 56

Na zajebi.... misia!!! 56 sztuk krokwi!!!

Wyjaśnione, miś zajeba.... i przeprasza, inwestorowi humor wrócił :)




R - poddasze - 1paź2014

Blog:  krab-neo
Data dodania: 2015-08-20
wyślij wiadomość

Ekipa dała mi listę zakupów i tydzień przerwy technologicznej.

Miałem czas na obdzwonienie kilku składów i ponowne skontrolowanie cen materiałow, oraz znalezienie najlepszej oferty.

Cały czas leje deszcz....

Wpadli 1 października na pięterko. Trzy dni prac dał taki efekt:

blog budowlany - mojabudowa.pl

Ściana kolankowa została podniesiona o pustaka już na etapie adaptacji projektu.

Ściany szczytowe jak widać wymurowali sobie do bezpiecznej wysokości. Planowali dokończyć dopiero wtedy gdy cieśle zamontują krokwie przy szczytówkach.
blog budowlany - mojabudowa.pl

Słupek (w projekcie drewniany, my mamy wylewany) na którym oprze się krótka murłata.
blog budowlany - mojabudowa.pl

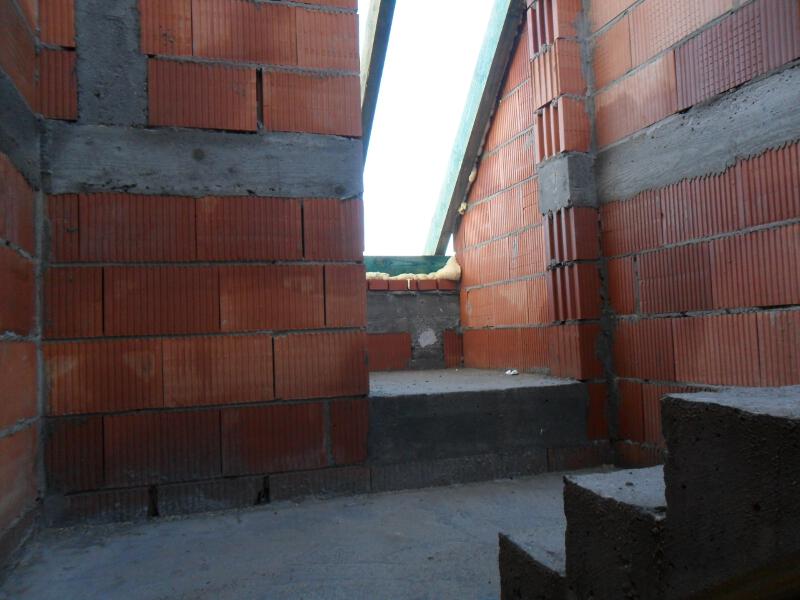

Widok z klatki schodowej. Od lewej: wejście do sypialni, wejście do sypialni rodziców, znowu wejście do sypialni i na końcu łazienka. Wejście do sypialni rodziców zostało przesunięte w związku z adaptowanym przesunięciem komina. Tak jak w adaptacji, inaczej niż w gotowcu.blog budowlany - mojabudowa.pl

A tu jest łazienka. Komin wentylacyjno - spalinowy (do kotła) został dodatkowo obmurowany pustakiem 11.5. Kierownik budowy chciał projektować tzw. czapę na wysokości strychu. Wykonawcy trochę się bali, woleli oprzeć już na stropie. Niech robią jak umieją :)

blog budowlany - mojabudowa.pl

Oooo... wreszcie zakwitły :)blog budowlany - mojabudowa.pl


R - obsługa budowy w media - 2014

Blog:  krab-neo
Data dodania: 2015-08-19
wyślij wiadomość

Jak zacząłem o wodzie na cele budowlane w poprzednim poście, to rozwinę temat:

WODA:

Na ten etap budowy woda deszczowa już zdecydowanie nie wystarcza więc wspomagamy się studnią sąsiada. Na jednopodlewanie stropu itp idzie 0.2-0.3kubika wody. Na obsługę murarzy idzie 1kubik na 3-4dni robocze. Akcję napełniania mauzerów wodą wykonywałem w tamtym roku 2,5raza. To licząc sobie: wykonanie SSO wymagało w moim przypadku 5kubików z mauzerów i około 2-3kubików nazbieranej deszczówki (5razy obie beczki do pełna). Razem 7-8m3 wody. Może komuś przyda się ta liczba :)

PRUND:

Na SSO użyczyłem prąd od sąsiada. Potrzebne było 100metrów kabla jako podstawa dojścia pod najbliższą fasadę i jeszcze z 20m zapasu. Przedłużacz 60m zrobiłem sobie z materiałów kupionych w hurtowni elektrycznej za około 70-80zł. Do tego dochodziły przedłużacze przywożone przez ekipy, oraz okazjonalnie 30metrowy przedłużacz pożyczany od sąsiada. Kabel zwykły dwużyłowy, 1.5mm. Sprawdzany był przy obciążeniu betoniarką i szlifierka kątowa z tarczą 230 - nie był gorący :)

Zużyłem na całe SSO....ok. 40kWh.

Rachunki za prad budowlany to podobno okolo 50-80zł per miesiac...

krab-neo Wyślij wiadomość do autora OBSERWUJ BLOGA
statystyki bloga
Odwiedzin bloga: 1967
Komentarzy: 18
Obserwują: 1
On-line: 9
Wpisów: 21 Galeria zdjęć: 66
Projekt KRAB NEO MB
BUDYNEK- dom wolno stojący , parterowy z poddaszem bez piwnicy
TECHNOLOGIA - murowana
MIEJSCE BUDOWY - Kocmyrzów
ETAP BUDOWY - V - Okna i drzwi
